Fracionar gastos de obra: a economia que sai mais cara
Fracionar gastos de obra para diluir o desembolso parece economia, mas em muitos serviços custa mais do que pagar de uma vez. Entenda por que isso acontece.
PARA SUA CASA
Mariana M. S. Harada de Oliveira
6/22/20262 min read
O reflexo de todo cliente diante do valor cheio
Acontece em obra de qualquer porte e em qualquer faixa de valor. O cliente recebe o orçamento de um serviço, se assusta com o número cheio e busca uma forma de diluir o desembolso — fazer por etapas, adiar uma parte, fracionar o pagamento ao longo do cronograma.
O instinto é compreensível. O fluxo de caixa da obra é real e o valor cheio de certos serviços assusta.
O problema é que nem todo gasto de obra se fraciona sem penalidade. Em alguns serviços, dividir para diluir é justamente o que encarece — porque o custo não está só na execução, mas na operação que a viabiliza.
Um caso concreto: a terraplanagem em etapas

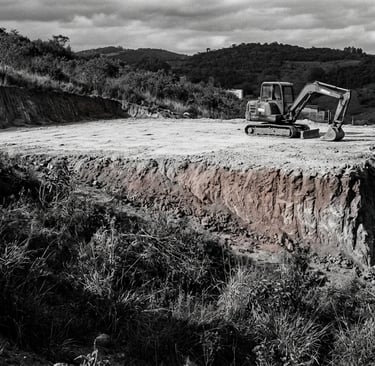

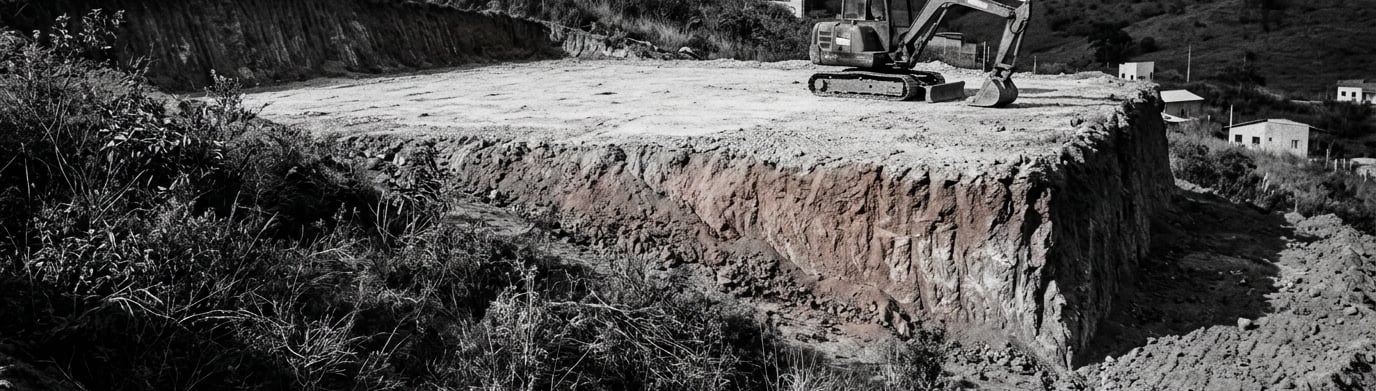

Uma residência foi concebida em dois níveis, térreo e pavimento inferior, acompanhando o desnível natural do terreno.
A terraplanagem do térreo foi executada primeiro. O corte do pavimento inferior ficou para depois — uma forma de diluir o desembolso ao longo da obra.
Quando chegou a hora de cortar o pavimento inferior, a conta mudou. Mobilizar equipamento pesado e equipe outra vez tinha um custo alto demais.
E aqui está o ponto que se aplica muito além da terraplanagem: boa parte do custo de um serviço de obra não está no serviço em si — está na mobilização. Transportar equipamento, montar a operação, alocar equipe. Esse custo se paga uma vez quando o serviço é feito de uma vez. Quando se fraciona, paga-se de novo a cada retorno.
A saída que abriu três problemas
Para não absorver esse custo não previsto, o cliente decidiu excluir parte do pavimento inferior do projeto.
Mas o projeto já estava aprovado na prefeitura. Havia aberturas voltadas para aquela região. Retirar parte da área não foi uma simples subtração — alterou o que constava no projeto aprovado e exigiu nova aprovação.
Ao mesmo tempo, os projetos de estrutura e de instalações estavam em desenvolvimento, dimensionados para a edificação completa. Tiveram que ser revistos e readequados.
A obra parou enquanto isso se resolvia.
O que era para adiar um gasto acabou criando três: a remobilização que se tentou evitar, a reaprovação na prefeitura e o retrabalho dos projetos complementares.
O princípio vale para qualquer serviço
A terraplanagem é só o exemplo mais visível. O mesmo mecanismo aparece em concretagem, em instalações, em estrutura, em revestimento — em qualquer serviço cujo custo dependa de mobilização, de sequência construtiva ou de algo que vem depois dele.
Fracionar um gasto para amenizar o susto do valor cheio só é economia quando o serviço é, de fato, divisível sem penalidade. Quando não é, o fracionamento adiciona custo de remobilização, quebra a sequência da obra e, no pior caso, força mudanças de escopo que voltam para projetos já aprovados.
O valor cheio assusta. Mas o valor cheio, pago de uma vez, às vezes é o mais barato que aquele serviço vai custar.
O que deveria ser avaliado antes
A pergunta diante de qualquer orçamento que assusta não é "como divido isso para caber no caixa". É: este serviço pode ser fracionado sem penalidade — ou fracionar significa pagar a mobilização duas vezes e arriscar mexer no que já está aprovado?
Essa conta, feita no planejamento e não no meio da obra, é o que separa uma economia real de uma economia aparente.
Na obra, adiar um custo raramente é economizá-lo. Quase sempre é transferi-lo para frente, maior.
